Descripción
Este indicador monitorea la evolución en el cumplimiento del Plan de Urbanización de Villas y Asentamientos Precarios. Las categorías seleccionadas dan cuenta de las diferentes etapas por las que deben atravesar los proyectos hasta alcanzar la solución habitacional (SSHH) para las familias que viven en riesgo socioambiental:
– En formulación: Cupos a favor del municipio que se hallan en etapa de evaluación de prefactibilidad.
– Con Proyecto Ejecutivo: SSHH para las que se ha presentado el proyecto correspondiente ante la Dirección de Gestión de Planes de Vivienda, a fin de lograr su financiamiento.
– En ejecución: SSHH desde el momento en que el proyecto cuenta con Acta de Inicio de Obra hasta la obtención de un avance físico del 100%.
– Terminadas: SSHH con un avance físico del 100% y recepción provisoria o definitiva, o bien que ya han sido entregadas a sus adjudicatarios.
Análisis de datos
Durante el segundo trimestre de 2023 se registraron los siguientes avances en torno al indicador en cuestión:
Almirante Brown
- Finalización de 56 SSHH en Barrio Lindo I.
Avellaneda
- Finalización de 314 SSHH en Isla Maciel, Alianza, Villa Azul, Suipacha, Larralde y Vélez Sarsfield, Esperanza.
Esteban Echeverría
- Entrega de 110 SSHH en Barrio Montecarlo (restan aún 14).
- En ejecución 308 SSHH en Barrio Juan Pablo II.
Lomas de Zamora
- Entrega de 13 SSHH (mejoramientos) en Campo Unamuno.

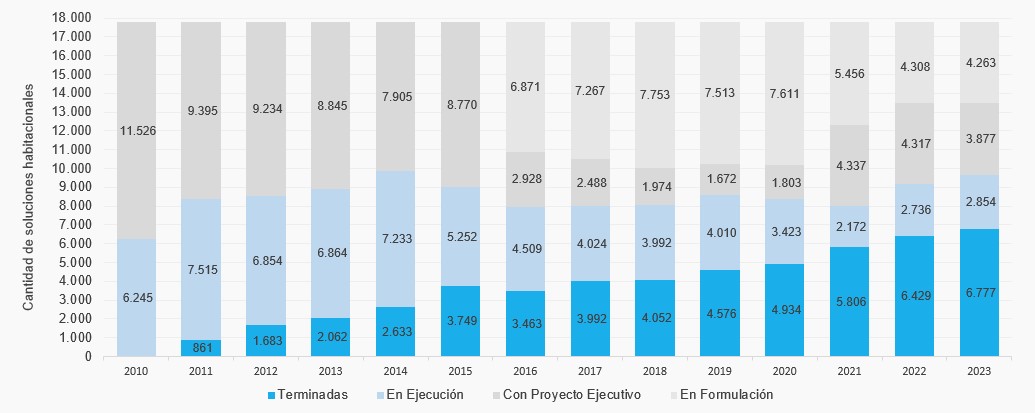

En resumen, se contabilizaron 6.777 SSHH terminadas, 2.854 en ejecución, 3.877 con Proyecto Ejecutivo y 4.263 permanecían en formulación.
